【福岡版】外壁工事の期間はどのくらい?工期が延びる原因と失敗しないための全知識

【福岡版】外壁工事の期間はどのくらい?工期が延びる原因と失敗しないための全知識 外壁のリフォーム

福岡にお住まいで、そろそろ外壁のリフォームをとお考えの皆様、外壁工事の期間がどのくらいかかるのか不安に感じていませんか。

外壁のリフォームは、大切なお住まいの寿命を延ばすために非常に重要なメンテナンスですが、生活への影響も無視できません。

工事期間中は足場が組まれ、養生シートで家が覆われるため、暗く感じたり洗濯物が干せなかったりと不自由が続くものです。

また、福岡特有の気候や梅雨、台風といった自然の影響によって、当初の予定よりも外壁工事の期間が延びるケースも多々あります。

この記事では、福岡でリフォームを検討されている方に向けて、外壁工事の期間の目安から工程、注意点を詳しく解説します。

専門家としての視点から、スムーズに工事を終えるためのポイントをまとめましたので、ぜひ最後まで読み進めてください。

この記事を読むことで、外壁工事の期間に関する不安が解消され、はるしお地建と共に最適な計画が立てられるようになります。

お見積り無料!お気軽にお問い合わせ下さい!

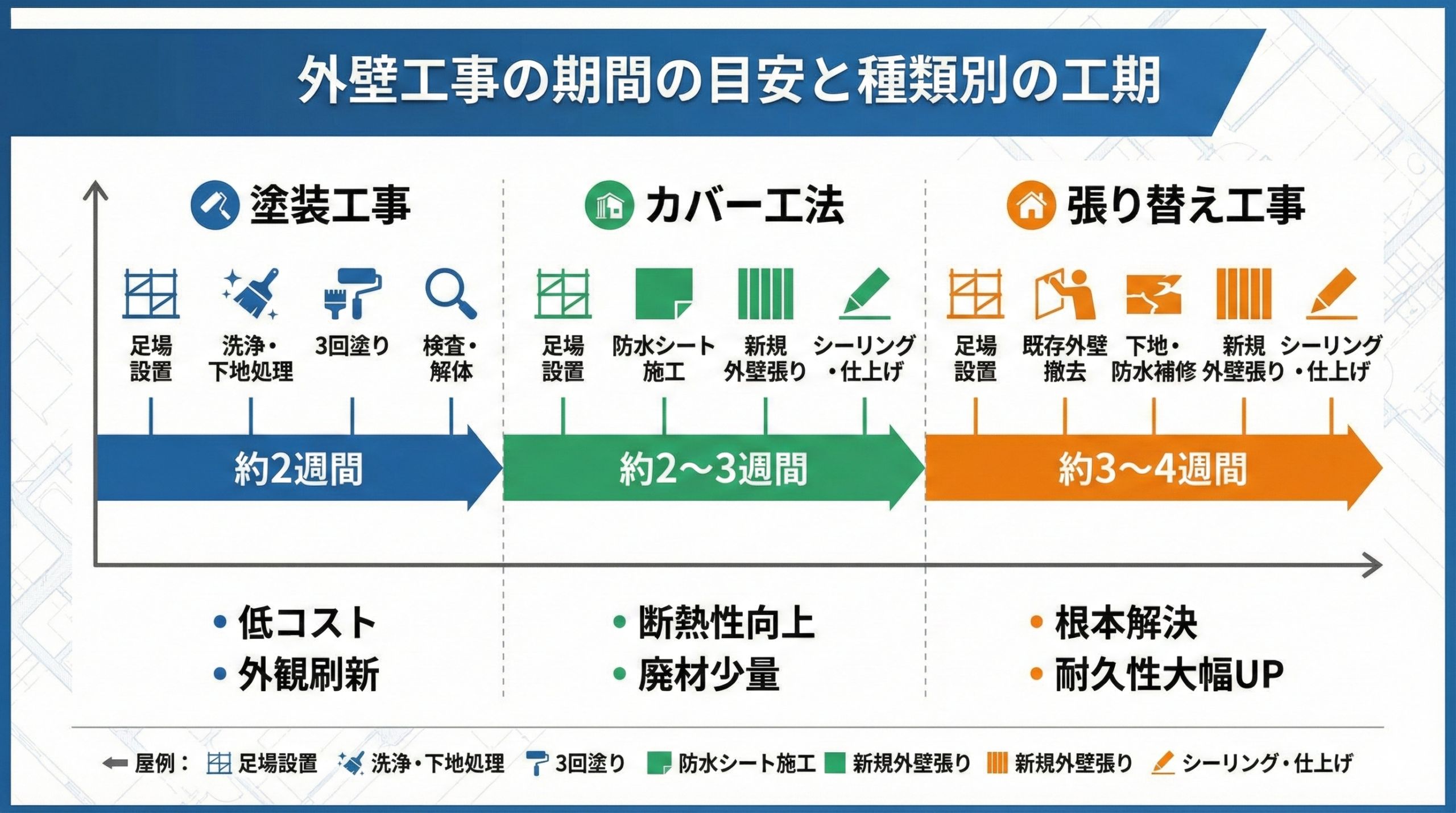

外壁工事の期間の目安と種類別の工期について

外壁工事の期間の目安と種類別の工期について

一般的な外壁塗装工事の期間は約10日間から14日間

最も依頼が多い外壁塗装において、標準的な30坪程度の住宅での外壁工事の期間は、概ね10日から2週間が目安となります。

この期間には、足場の設置から始まり、洗浄、下地処理、そして3回塗りの工程、最終確認、足場解体までがすべて含まれます。

塗装工事は、ただ塗るだけではなく、それぞれの工程でしっかりと乾燥させる時間が必要なため、物理的にこれ以下の短縮は困難です。

もし「1週間で終わらせます」という業者がいた場合、乾燥時間を省いている可能性があるため、慎重に見極める必要があります。

福岡の気候を考慮すると、湿度の高い日などはさらに乾燥に時間がかかるため、2週間程度の外壁工事の期間を見ておくと安心です。

外壁カバー工法(重ね張り)に要する外壁工事の期間

既存の壁の上に新しい外壁材を貼り付けるカバー工法の場合、外壁工事の期間は通常12日から20日程度かかるのが一般的です。

塗装よりも工程が複雑で、新しい外壁材を一枚ずつ固定していく作業が必要なため、塗装工事よりも少し長い期間を要します。

しかし、既存の壁を壊さないため、次に紹介する張り替え工事に比べると、比較的短期間で劇的にお住まいの印象を変えられます。

また、カバー工法は断熱性や遮音性が高まるメリットがあり、福岡の暑い夏や寒い冬を快適に過ごしたい方には特におすすめです。

部材の加工や調整に時間がかかるため、熟練の職人が丁寧に作業を行うことで、予定通りの外壁工事の期間内に完了させます。

外壁張り替え工事の期間と大規模修繕のスケジュール

既存の外壁を一度すべて剥がしてから新しいものにする張り替え工事では、外壁工事の期間は2週間から3週間以上となります。

古い外壁の撤去、防水シートの交換、そして新しい外壁の設置という工程を踏むため、非常に大掛かりなリフォーム工事となります。

外壁工事の期間中に内部の腐食が見つかった場合は、その補修期間も追加されるため、1ヶ月程度を見込んでおくのが無難です。

張り替えは最も期間がかかりますが、防水機能が新築同様に蘇るため、築年数が20年を超えているお住まいには最適な選択です。

福岡市近郊で長年住み続けたいと考えている方にとって、この外壁工事の期間は将来への確かな投資と言えるでしょう。

外壁工事の工法別比較表

工法名 標準的な外壁工事の期間 主な作業内容 特徴
外壁塗装 10日〜14日 洗浄・下地処理・3回塗り 最も一般的でコストを抑えられる
カバー工法 12日〜20日 既存壁の上から新しい壁を設置 断熱性が向上し、見た目も一新
張り替え 14日〜30日 既存壁の撤去・防水工事・新設 根本的な補修が可能で耐久性が高い

外壁工事の期間を構成する具体的な工程と所要日数

外壁工事の期間を構成する具体的な工程と所要日数

足場設置と飛散防止ネットの準備工程

外壁工事の期間の初日に行われるのが、足場の組み立て作業であり、通常は1日で完了するスピーディーな工程です。

職人が安全に高い場所で作業するために不可欠であり、あわせて塗料や洗浄水の飛散を防ぐメッシュシートが張られます。

この日は金属音が響くため、外壁工事の期間の中でも特に騒音が気になる日となりますので、事前の近隣配慮が重要です。

はるしお地建では、近隣の方々へもしっかりとご挨拶を行い、トラブルのないよう細心の注意を払って作業を進めております。

高圧洗浄と下地調整に費やす外壁工事の期間

足場が組まれた後の2日目から3日目にかけて、高圧洗浄機を用いて長年の汚れや苔、古い塗膜を徹底的に洗い流します。

洗浄後には、壁を完全に乾燥させるために「乾燥日」として丸1日を空けるのが、高品質な施工を実現するための鉄則です。

その後、ひび割れを埋めたり、古いコーキングを打ち替えたりする下地調整が行われ、塗装ができる状態に整えられます。

この下地調整をおろそかにすると、どんなに良い塗料を使っても長持ちしないため、外壁工事の期間の中でも極めて重要な工程です。

三回塗りと養生作業の詳細スケジュール

外壁工事の期間の中盤は、窓などを保護する「養生」を行い、いよいよ下塗り・中塗り・上塗りの3段階塗装に入ります。

各工程で最低でも1日の乾燥時間が必要なため、塗装工程だけで最低でも3日から4日の期間を確保するのが一般的です。

福岡の湿度が高い時期には、塗料の乾き具合を確認しながら慎重に進めるため、1日程度予定が前後することもございます。

当社では、職人が目視と触診で乾燥状態を厳しくチェックし、最適なタイミングで次の塗り工程へと移るよう徹底しています。

点検・確認と足場解体による完了までの流れ

すべての塗装が完了した後、ムラや塗り残しがないか、職長による厳しい点検と、お客様による立ち会い確認が行われます。

指摘箇所があれば手直しを行い、すべての仕上がりにご納得いただいた上で、最後に足場を解体して周辺を清掃します。

足場解体には1日かかり、周囲の資材を撤去して、すべての外壁工事の期間が晴れて終了となります。

お客様の「綺麗になったね」という笑顔をいただくために、私たちは最後の一片のゴミまで残さないよう丁寧な清掃を心がけています。

福岡での外壁工事の期間が延びてしまう主な原因

福岡での外壁工事の期間が延びてしまう主な原因

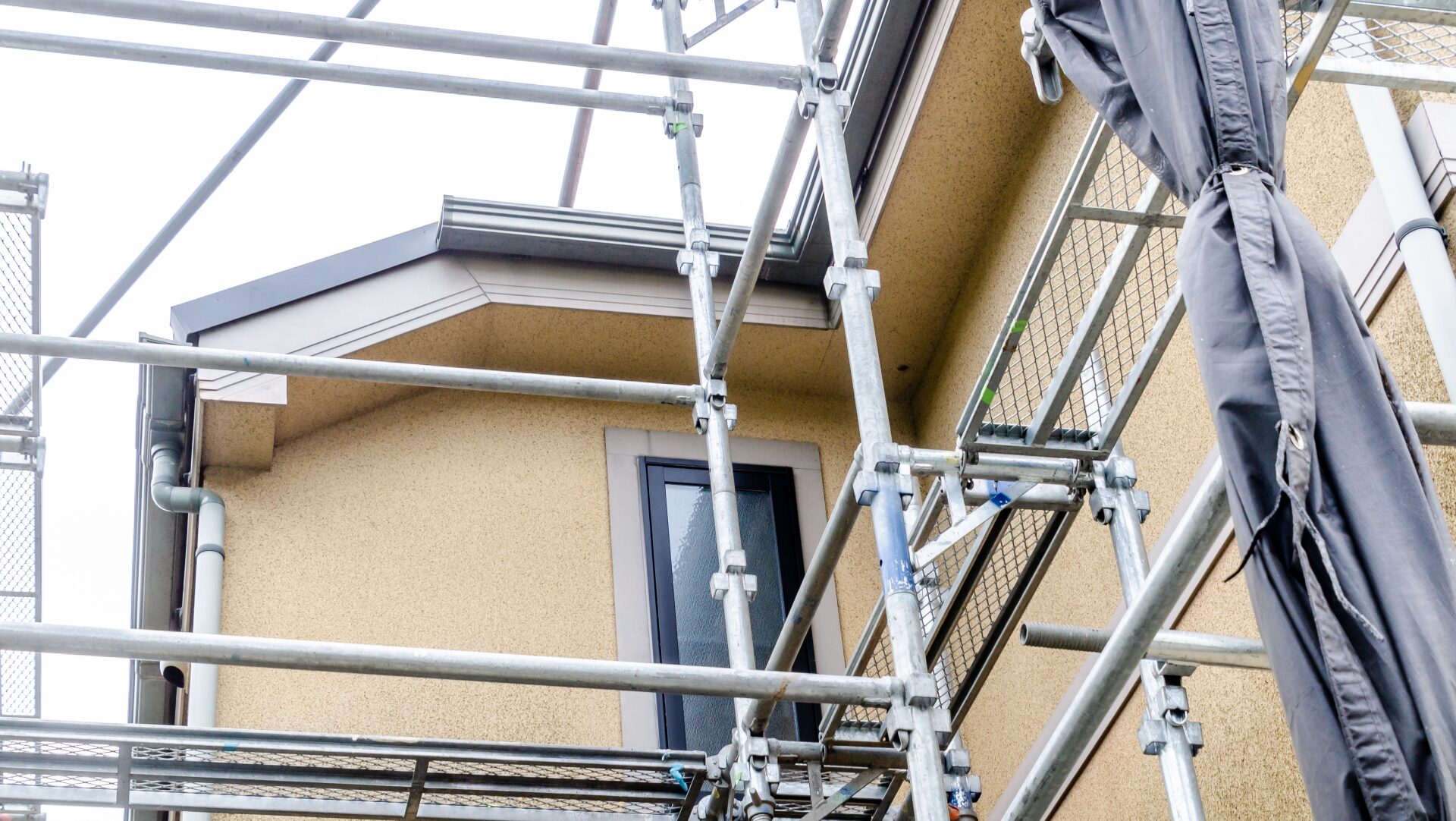

福岡の気象条件(雨・湿度・強風)による影響

外壁工事の期間が延びる最大の原因は、雨天による作業の中止であり、これは職人の技術とは関係なく発生する不可抗力です。

塗料は雨に濡れると流れてしまうため、降雨時はもちろん、壁が濡れている状態でも作業を再開することはできません。

また、福岡は海に面しているエリアも多く、強風が吹く日には足場のメッシュシートを畳むなどの安全対策が必要になります。

こうした気象条件への対応により、当初の予定よりも外壁工事の期間が3日から1週間程度延びる可能性があることは想定しておきましょう。

外壁の予期せぬ劣化や追加補修の発生

工事を始めて足場を組み、間近で壁を見た際に、事前の診断では分からなかった深いひび割れや腐食が見つかることがあります。

特に築年数が経過している福岡の古い住宅では、内部結露による木部の痛みなどが発覚し、追加の補修が必要になる場合です。

これらの問題を放置して蓋をすることはできないため、適切な処置を行う分だけ外壁工事の期間が数日延長されることがあります。

はるしお地建では、こうした事態にも迅速に対応できるよう、複数の専門職人と連携し、最小限の遅延で済むよう努力いたします。

繁忙期や天候不順の連続によるスケジュールのずれ

春や秋のリフォームシーズンは、多くの現場が同時に動いているため、天候不順が続くと全体の工程が玉突き状態で遅れることがあります。

特に梅雨時期の福岡は、長雨によって作業が全く進まず、外壁工事の期間が当初の2倍近くに膨れ上がってしまうリスクも孕んでいます。

無理に工期を守ろうと雨天決行する業者は、品質面で大きな問題を抱えることになるため、遅延を正直に伝える業者こそ信頼できます。

私たちは、お客様と密に連絡を取り合い、現在の状況と今後の見通しを常に透明性を持ってご報告することを約束いたします。

福岡で外壁工事の期間を計画するのに最適な時期とは

福岡で外壁工事の期間を計画するのに最適な時期とは

春(4月〜5月)の安定した気候での施工メリット

福岡で外壁工事の期間を最も安定させやすいのが、気温が穏やかで空気が乾燥している4月から5月にかけての春のシーズンです。

塗料の乾燥がスムーズに進むため、予定通りのスケジュールで工事が完了しやすく、仕上がりの質も非常に高くなります。

ただし、この時期は福岡特有の「黄砂」の影響を受ける可能性があるため、高圧洗浄のタイミングなどには注意が必要です。

人気の時期のため、春に工事を希望される方は、数ヶ月前から予約をしておくことが外壁工事の期間を確保するコツとなります。

秋(10月〜11月)の台風通過後を狙ったスケジュール

秋もまた、湿度が低く外壁塗装には非常に適した季節であり、外壁工事の期間を読みやすいという大きなメリットがあります。

9月の台風シーズンが過ぎ去った10月以降は、天候が安定し、連日の作業が可能になるため、スムーズに工事が進みます。

お正月を綺麗なお家で迎えたいというニーズも重なり、秋の福岡でのリフォーム市場は非常に活発になります。

はるしお地建では、秋の絶好のタイミングを逃さないよう、早めのお見積りと工程管理を推奨しております。

冬や梅雨時期の施工における工夫と注意点

冬の寒い時期や梅雨時は外壁工事の期間が延びがちですが、決して工事ができないわけではなく、適切な管理下であれば可能です。

冬場は気温が5度以下になると塗料が乾かないため、日中の暖かい時間帯を選んで作業を進める工夫が必要になります。

梅雨時は雨の合間を縫って洗浄や養生などの「雨でもできる作業」を効率よく進めることで、全体の遅延を最小限に留めます。

オフシーズンにはキャンペーンなどでお得にリフォームできる場合もあるため、期間に余裕がある方には一つの選択肢と言えるでしょう。

外壁工事の期間中に日常生活でストレスを溜めないコツ

外壁工事の期間中に日常生活でストレスを溜めないコツ

洗濯物の部屋干しやコインランドリーの活用計画

外壁工事の期間中、特に洗浄から塗装が完了するまでの約1週間は、屋外に洗濯物を干すことができなくなります。

塗料の匂いが移ったり、職人の作業の邪魔になったりすることを避けるため、部屋干し用のスペースを事前に確保しておきましょう。

また、福岡市内には便利なコインランドリーも多いため、外壁工事の期間中だけは乾燥機を活用するのもストレス軽減に有効です。

「いつ干せないのか」という詳細なスケジュールを、担当者に日々確認しておくことで、家事の段取りがスムーズになります。

窓の開閉制限と換気への対策について

塗装工程では窓をビニールで養生するため、外壁工事の期間中は窓を開けての換気が基本的にはできなくなります。

どうしても換気したい場所がある場合は、開閉可能な特別な養生方法を依頼することもできますので、事前に相談してください。

また、エアコンは室外機専用のメッシュカバーを使用することで、工事期間中も通常通り使用できるケースがほとんどです。

夏の暑い時期や冬の寒い時期に外壁工事の期間が重なっても、空調が使えることで快適性はかなり保たれますのでご安心ください。

近隣トラブルを防ぐための丁寧な事前挨拶

外壁工事の期間中、最も神経を使うべきは近隣の方々への配慮であり、事前の挨拶がすべてを左右すると言っても過言ではありません。

足場組み立て時の音や、洗浄時の水しぶき、工事車両の出入りなど、少なからずご近所にはご不便をおかけすることになります。

はるしお地建では、施工主様に代わって近隣への詳細なご説明に伺い、工事期間や緊急時の連絡先をお伝えしております。

良好な近所付き合いを壊さないよう、マナーを徹底した職人が誠実に対応することが、当社の誇る品質管理の一つです。

まとめ

福岡での外壁工事の期間について、目安となる日数や工程、季節ごとの特徴などを詳しく見てまいりました。

外壁塗装は約2週間、カバー工法や張り替えならさらに数週間という外壁工事の期間が必要ですが、それは住まいの健康を守るための大切な時間です。

天候による遅延や生活の制限といった懸念もありますが、正しい知識を持ち、信頼できる業者と連携すれば、その不安は最小限に抑えられます。

特に福岡という地域に根ざした施工を行うことで、地元の気候に合わせた最適なスケジュール管理が可能になります。

私たち「はるしお地建」は、福岡市およびその近郊の皆様に寄り添い、安心・丁寧・確実なリフォームをお届けすることをモットーとしています。

外壁の劣化が気になり始めた方、工事期間や費用について具体的に知りたい方は、ぜひお気軽にお問い合わせください。

現在の状態をプロの目で診断する無料現地調査や、詳細な工程表を含めたお見積りのご依頼を心よりお待ちしております。

大切なお住まいの美しさと耐久性を取り戻すために、はるしお地建が全力でサポートさせていただきます。
