ご自宅の駐車場をリフォームしたいとお考えの際、コンクリートの解体にどれくらいの費用がかかるのか不安に感じる方は多いでしょう。
特に駐車場のコンクリート解体費用は、広さや厚み、現地の状況によって金額が大きく変動するため、正確な相場を知ることが重要です。
この記事では、駐車場のコンクリート解体に関する費用の相場や計算方法、さらには費用を安く抑えるための具体的なコツを徹底的に解説します。
福岡市周辺の地域事情や気候などの特性も交えながら、失敗しないための注意点まで詳しくご紹介していきますので、ぜひ最後までお読みください。
適切な知識を身につけることで、不当に高い見積もりを避け、安心して解体工事を依頼できる第一歩を踏み出すことができるはずです。

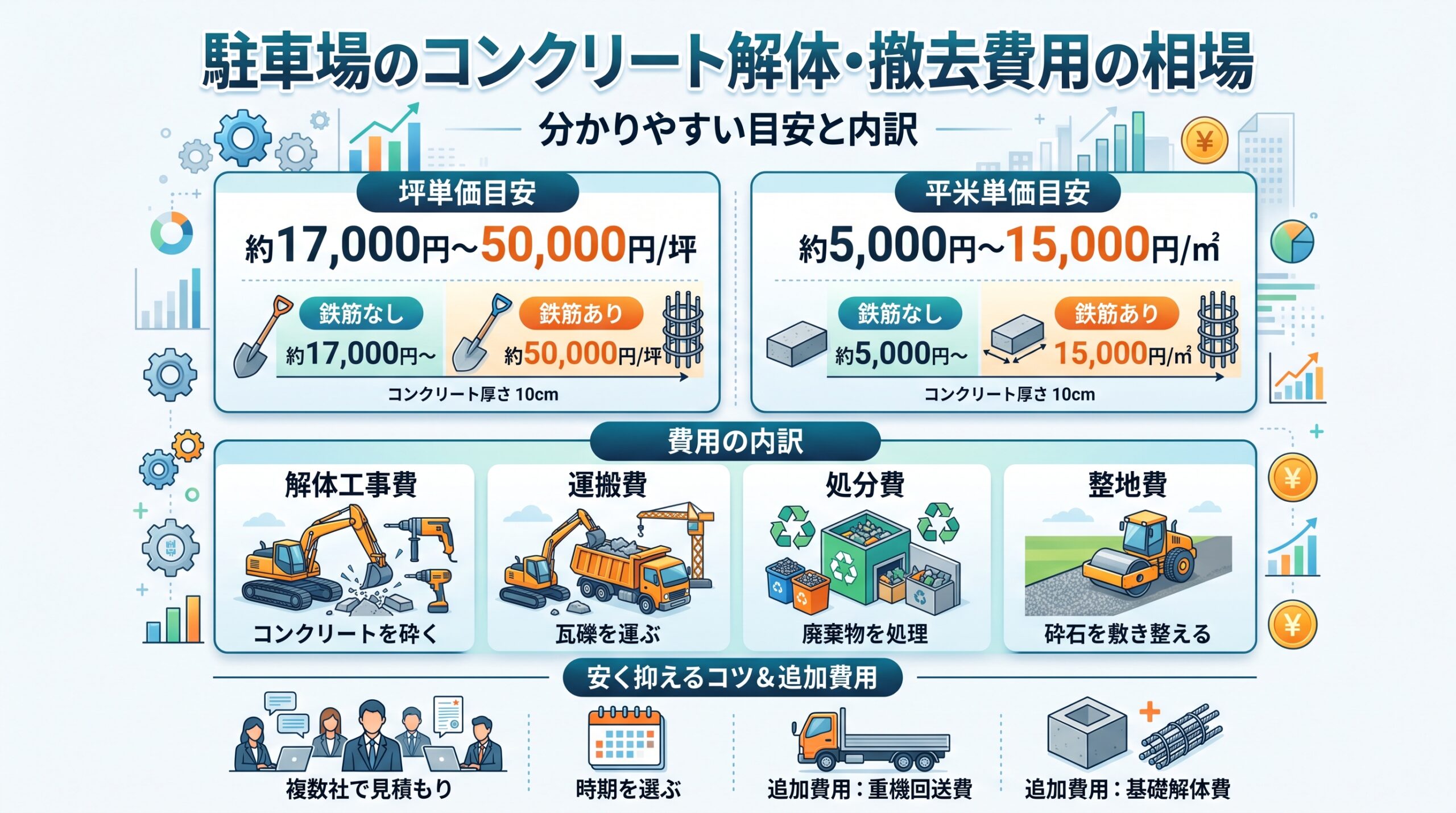

駐車場のコンクリート解体・撤去費用の相場

まずは、駐車場のコンクリート解体にかかるおおよその費用相場について、具体的な数字を交えながら詳しく確認していきましょう。
全体の予算を把握することで、その後の計画が立てやすくなり、業者から提示された見積もりが適正かどうかの判断基準にもなります。
平方メートル(㎡)あたりの解体費用単価
駐車場のコンクリートを解体する場合、一般的な費用相場は1平方メートル(㎡)あたり約5,000円から15,000円程度が目安となります。
この金額には、単純にコンクリートを壊す作業費だけでなく、発生したコンクリートガラをトラックで運搬し、適切に処分する費用も含まれています。
ただし、コンクリートの厚みが一般的な10cmから15cmを超える場合や、内部に頑丈な鉄筋が組み込まれている場合は、この単価がさらに上がります。
福岡市のような都市部では、住宅密集地が多く重機が入りにくい場所も多いため、手作業が増えることで単価が高めになる傾向があります。
また、重機を現地まで運ぶための回送費などが別途加算されるケースも多いため、㎡単価だけで総額を判断しないよう注意が必要です。
詳細な金額を知るためには、現地の状況を専門業者に直接確認してもらい、詳細な見積もりを出してもらうことが最も確実な方法といえます。
広さ・駐車台数別の費用目安(1台分・2台分・3台分)
一般的な駐車場の広さを基準にして、1台分から3台分までの解体費用がどれくらいになるのか、おおよその目安を把握しておきましょう。
車1台分の駐車スペースは概ね15㎡程度とされており、この場合のコンクリート解体費用はおよそ7万円から15万円程度が相場となります。
車2台分のスペースになると約30㎡となり、解体費用の目安は15万円から30万円程度と、面積に比例して金額も大きくなっていきます。
さらに、車3台分の広い駐車場となれば約45㎡となり、全体の撤去費用は20万円から45万円、場合によってはそれ以上かかることも珍しくありません。
以下の表に、駐車台数ごとの面積目安とコンクリート解体費用の相場をまとめましたので、ご自身の状況と照らし合わせて参考にしてください。
| 駐車台数 | 面積の目安 | 解体費用の相場 |
| 1台分 | 約15㎡ | 70,000円 ~ 150,000円 |
| 2台分 | 約30㎡ | 150,000円 ~ 300,000円 |
| 3台分 | 約45㎡ | 200,000円 ~ 450,000円 |
もちろん、これらは重機がスムーズに進入できる一般的な環境を想定した金額であり、立地条件や作業環境によって実際の見積もり額は大きく異なります。
コンクリート解体費用の計算方法と内訳

提示された見積もり金額が適正かどうかを判断するためには、費用がどのような項目で構成されているのかを知ることが大切です。
ここでは、駐車場のコンクリート解体費用の計算方法と、その主な内訳について詳しく解説していきます。
コンクリートの取り壊し・ハツリ費用
駐車場のコンクリート解体費用の計算において、基本となるのがコンクリートそのものを物理的に壊していく取り壊しやハツリにかかる費用です。
重機を使ってダイナミックにコンクリートを砕いていく作業や、狭い場所で専用の工具を使って人力で少しずつ削っていく作業がこれに該当します。
ハツリ作業は非常に大きな音と振動を伴うため、専用の機材や熟練の技術が必要となり、その分が作業費用として見積もりに計上されることになります。
特に強度の高いコンクリートが使われている場合や、厚みが分厚い場合は、その分壊すのにも時間と労力がかかるため、費用が割高になります。
また、福岡市内のように隣の家との距離が近い住宅街では、重機ではなく手作業でのハツリが中心になることもあり、その場合は人件費が大きく膨らみます。
この作業費が全体の予算の大部分を占めることになるため、見積もりを受け取った際は、どのような方法で解体するのかを確認することが大切です。
廃材(コンクリートガラ)の運搬・処分費用
コンクリートを解体した後は、砕かれた大量のコンクリート片、いわゆるコンクリートガラが発生するため、これらを処分する費用がかかります。
コンクリートガラは一般のゴミとしては捨てることができず、産業廃棄物として法令に基づいた適切な処理施設へ運搬し、処分しなければなりません。
この処分費用は、発生したガラの重量や体積(立方メートル)によって計算され、処分場までの距離が遠いほど運搬費用も高くなる傾向があります。
不法投棄などのトラブルを防ぐためにも、この廃棄物処分費が適正に見積もりに含まれており、確実に処理されるかを確認することが非常に重要です。
悪質な業者の場合、処分費を極端に安く見せかけて不法投棄を行うケースもあるため、安すぎる見積もりには十分な警戒が必要です。
適切に処分を行う業者は、マニフェストと呼ばれる産業廃棄物管理票を発行してくれますので、契約前に必ず確認するようにしましょう。
重機回送費(重機の搬入・搬出)
駐車場のコンクリートを効率よく解体するためには、ショベルカーなどの重機を使用することが一般的であり、その運搬にかかるのが重機回送費です。
重機は自走して公道を長距離移動することが難しいため、専門の運搬用トラック(セルフローダーなど)に乗せて現場まで運ぶ必要があります。
この重機の搬入と搬出にかかる費用は、業者の拠点から解体現場までの距離や、使用する重機のサイズによって金額が変動する仕組みになっています。
一般的な相場としては、1回の往復で3万円から5万円程度が目安となりますが、現場への道幅が狭く特殊な車両が必要な場合は追加費用がかかります。
福岡市内の道路事情によっては、交通規制が必要になったり、ガードマンを配置したりしなければならないケースもあり、その経費も上乗せされます。
複数の業者を比較する際は、この重機回送費がいくらに設定されているかも、総額に影響を与える重要なチェックポイントの一つとなります。
人件費・諸経費(養生費など)
解体作業にかかる費用の内訳として、職人さんの人件費や、工事を安全かつ円滑に進めるための様々な諸経費が含まれています。
特に重要なのが養生費で、これは解体時に発生する粉塵が周囲に飛散したり、騒音が近隣に漏れたりするのを防ぐためにシートなどを設置する費用です。
近隣住民とのトラブルを未然に防ぐためにも、適切な養生は不可欠であり、この費用を削ることは結果的に大きなリスクを背負うことになります。
また、車両の誘導や歩行者の安全確保のために交通誘導員(ガードマン)を配置する場合、その人件費も1日あたり1万5千円から2万円程度かかります。
その他にも、業者の利益や事務手数料などが諸経費として計上されることが多く、一般的には総工事費の10%から15%程度が相場とされています。
これらの項目が「一式」としてまとめられている場合は、具体的な内容について業者に質問し、明確な回答を得ることが安心につながります。
駐車場の解体費用が変動する(高くなる)4つの要因

駐車場のコンクリート解体費用は、基本の相場だけでなく、現地の特殊な条件によって大きく跳ね上がることがあります。
ここでは、費用が高額になる主な4つの要因について、事前に知っておくべきポイントを詳しく解説します。
1. コンクリートの厚みと鉄筋(ワイヤーメッシュ)の有無
コンクリートの厚みは解体費用に直結する重要な要素であり、一般的な駐車場は車の重量に耐えられるよう厚さ10cmから15cm程度で作られています。
しかし、大型車を停めるために20cm以上の厚みを持たせているような場合は、壊す手間も処分するガラの量も増えるため、費用が大幅に増加します。
また、コンクリートのひび割れを防ぐ目的で、内部にワイヤーメッシュと呼ばれる鉄筋の網が埋め込まれているケースも非常に多く見られます。
鉄筋が入っているコンクリートは非常に頑丈で壊しにくく、解体時にコンクリートと鉄筋を分別する作業も必要になるため、作業単価が上がります。
見た目だけでは厚みや鉄筋の有無を正確に判断することは難しいため、図面がある場合は事前に確認し、業者に見せることをおすすめします。
見積もりの段階でこの点が見落とされていると、工事が始まってから想定外の追加費用を請求される原因となるため注意が必要です。
2. 重機が進入・作業できるスペースの有無(手作業は割高に)
現場にショベルカーなどの重機をスムーズに搬入し、安全に作業できるスペースがあるかどうかは、工期と費用を大きく左右する要因です。
前面の道路が極端に狭かったり、駐車場の上部にカーポートなどの障害物があったりして重機が入らない場合は、すべて手作業で解体する必要があります。
ハンドブレーカーと呼ばれる手持ちの機械を使って少しずつコンクリートを砕いていく作業は、重機に比べて非常に時間がかかり、大変な労力を要します。
そのため、作業日数が延びて職人の人件費がかさみ、結果として重機を使用した場合よりも費用が1.5倍から2倍近くに跳ね上がることも珍しくありません。
福岡市の住宅街のように、道路幅が狭く隣接する建物との距離が近い環境では、このような手作業での解体が避けられないケースが多々あります。
ご自宅の駐車場周辺の環境を事前に確認し、重機が搬入できそうにない場合は、ある程度予算に余裕を持たせておくことが賢明です。
3. 地中埋設物や強固な基礎の有無
コンクリートの表面を解体し始めた後に、地中から予想外の埋設物が見つかることがあり、これが大幅なコストアップの原因になることがあります。
以前に建っていた古い建物の基礎の一部が残っていたり、古い水道管やガス管、大きな岩などが埋まっていたりするケースは少なくありません。
これら地中埋設物を撤去するためには、追加の重機作業や特殊な処分方法が必要となり、当初の見積もりには含まれていない追加費用が発生します。
また、駐車場に段差がある場合や、土留めとして頑丈な擁壁(ようへき)が作られている場合は、それらの基礎を解体するのにも高額な費用がかかります。
地中の状態は掘ってみるまで分からないことが多いため、良心的な業者であれば、見積もりの段階で地中埋設物があった場合の対応について説明してくれます。
契約を結ぶ前に、万が一想定外の埋設物が出てきた際の費用負担や取り決めについて、しっかりと担当者と確認しておくことがトラブルを防ぐ鍵です。
4. カーポートやブロック塀など周辺構造物の同時撤去の有無
駐車場を解体する際、地面のコンクリートだけでなく、周囲に設置されている構造物を一緒に撤去するかどうかで総額が大きく変わってきます。
例えば、車を雨や紫外線から守るカーポートや、隣地との境界にあるブロック塀、フェンス、さらには庭木などを同時に撤去するケースが考えられます。
カーポートの解体には数万円、ブロック塀の撤去にも長さや高さに応じて数万円から十数万円の費用が、コンクリート解体費用に上乗せされます。
しかし、将来的にこれらの撤去を考えているのであれば、コンクリート解体と同じタイミングでまとめて依頼したほうが、結果的に費用を抑えられます。
別々に工事を依頼すると、その都度重機回送費や養生費などの基本料金がかかってしまうため、トータルでの出費が増えてしまうからです。
駐車場のリフォーム計画を立てる際は、現在だけでなく数年先の使い勝手も見据えて、撤去すべきものを総合的に判断することをおすすめします。
駐車場のコンクリート撤去費用を安く抑えるコツ

決して安くはない駐車場のコンクリート解体費用ですが、依頼の仕方やタイミングを工夫することで、コストを抑えることは十分に可能です。
ここでは、品質を落とさずに費用を適正価格まで抑えるための、具体的な4つのコツをご紹介します。
複数の業者から相見積もりを取って比較する
解体費用を安く抑え、かつ優良な業者を見つけるための最も基本となるのが、必ず複数の業者から見積もりを取る「相見積もり」を行うことです。
1社だけの見積もりでは、その金額が本当に相場に見合った適正な価格なのか、作業内容に無駄がないのかを客観的に判断することができません。
最低でも3社程度から見積もりを取り寄せ、総額だけでなく、ハツリ費や処分費、重機回送費といった内訳の項目まで細かく比較検討しましょう。
見積もりを比較する際は、単に一番安い業者を選ぶのではなく、質問に対して丁寧に答えてくれるか、リスクについても説明してくれるかなど、対応の誠実さも重要です。
他社の見積もりを持っていることは価格交渉の材料にもなり、「別の会社はこれくらいだった」と伝えることで、値引きに応じてくれる可能性もあります。
少し手間はかかりますが、納得のいく工事を実現するためには、相見積もりは絶対に欠かすことのできない重要なステップといえます。
ハウスメーカーを通さず「解体専門業者」に直接依頼する
新築を建てたハウスメーカーや大手の不動産会社にそのまま解体工事を依頼すると、費用が割高になってしまうケースが非常に多いです。
その理由は、大手企業は実際の解体作業を下請けや孫請けの専門業者に委託しており、その間に中間マージン(仲介手数料)が発生しているためです。
この中間マージンは工事費用の20%から30%程度になることもあり、お客様の負担する総額を大きく跳ね上げる原因となっています。
費用を安く抑えるためには、中間業者を挟まずに、自社で施工管理を行える地元の解体専門業者やリフォーム会社に直接依頼することが最も効果的です。
当社のような地域密着型の建築施工管理会社であれば、独自のネットワークと高い管理能力を活かし、無駄なコストを省いた適正価格でのご提案が可能です。
業者選びの際は、自社でしっかりと現場を管理し、責任を持って工事を進めてくれる体制が整っているかどうかを確認するようにしましょう。
閑散期(梅雨時や夏場など)を狙って工事を依頼する
建築や解体の業界には、依頼が集中して忙しくなる繁忙期と、比較的スケジュールに余裕がある閑散期が存在し、これが費用に影響を与えることがあります。
一般的に、年度末にあたる1月から3月や、年末に向けて駆け込み需要が増える11月から12月は繁忙期となり、職人の確保が難しく費用も高くなりがちです。
一方で、天候が不安定な梅雨の時期や、気温が高く過酷な環境となる夏場は閑散期となることが多く、業者のスケジュールを押さえやすくなります。
福岡市は梅雨時の降水量が多く、夏場も非常に蒸し暑い気候ですが、この時期をあえて狙うことで、業者が値引き交渉に応じてくれる可能性が高まります。
業者は常に職人を稼働させておきたいため、仕事が少ない時期であれば、利益を削ってでも仕事を受注したいという心理が働くからです。
工事の時期をずらすことができるのであれば、閑散期を狙って見積もりを依頼し、費用を抑えられないか相談してみるのも有効なテクニックの一つです。
【注意】DIYでのコンクリート解体は費用対効果が悪く危険
費用を浮かせたい一心で、業者に頼まず自分自身でコンクリートを解体するDIYに挑戦しようと考える方もいらっしゃるかもしれませんが、絶対におすすめしません。
ホームセンターで電動ハンマーなどの機材をレンタルすることは可能ですが、硬いコンクリートを素人が綺麗に壊すのは想像を絶する重労働です。
作業に慣れていないためケガをするリスクが非常に高く、粉塵を吸い込んだり、破片が飛んできて失明したりするなどの重大な事故につながる恐れもあります。
さらに、苦労して解体したとしても、発生した大量のコンクリートガラは家庭ゴミとして捨てることができず、専門業者に持ち込んで処分費用を支払う必要があります。
機材のレンタル代や処分費用、そして費やした膨大な時間と労力を考慮すると、DIYでの解体は驚くほど費用対効果が悪いのが現実です。
途中で挫折して中途半端な状態で業者にSOSを出すことになれば、かえって高くつくこともあるため、最初からプロに任せるのが最も安全で確実な選択です。
コンクリート駐車場の解体・撤去工事の流れ

実際に業者に工事を依頼した場合、どのような手順で作業が進んでいくのかを知っておくと、不安なく計画を進めることができます。
ここでは、業者選びから工事完了までの一般的な流れを、5つのステップに分けて分かりやすく解説します。
1. 業者選び~現地調査・見積もり
最初のステップは、信頼できる業者を探し、現地調査を依頼して正確な見積もりを出してもらうことから始まります。
インターネットの口コミや地域での実績などを参考に複数の候補を絞り込み、現地を見てもらった上で寸法や状況をプロの目で確認してもらいます。
この現地調査の際に、重機が搬入できるルートがあるか、周囲に気を付けるべき構造物はないかなど、詳細な確認が行われます。
調査後、数日から1週間程度で見積書が提出されますので、内訳に不明な点がないか、ハツリ費や処分費が明確に記載されているかをしっかり確認しましょう。
疑問に思うことがあれば遠慮なく質問し、曖昧な回答でごまかさず、誠実に答えてくれる業者を選ぶことが後々のトラブルを防ぐための第一歩です。
見積もりと同時に、工事にかかるおおよその日数やスケジュール感についても、この段階ですり合わせを行っておくことが大切です。
2. 契約とご近所への挨拶回り
見積もりの内容や業者の対応に納得できたら、正式に工事の請負契約を結び、具体的な工事の日程を決定していきます。
契約書には、工期や支払い条件、万が一トラブルが起きた際の対応などが記載されていますので、署名捺印する前にしっかりと目を通しておきましょう。
契約が完了し工事日が近づいたら、忘れてはならないのが、隣接するご近所への事前の挨拶回りです。
コンクリートの解体工事は、どうしても大きな騒音や激しい振動、そして粉塵の飛散を伴うため、近隣住民の方に多大なストレスをかけることになります。
良心的な業者であれば、担当者が粗品を持って事前に挨拶に回り、工事の期間や時間帯、作業内容について丁寧に説明を行ってくれます。
業者任せにするだけでなく、施主ご自身も一緒に挨拶に出向くことで、ご近所の方の理解を得やすくなり、工事中のクレームを大幅に減らすことができます。
3. 重機搬入~解体・撤去工事の実施
いよいよ工事当日となると、まずは安全に作業を行うための仮設養生を行い、粉塵や騒音の飛散を防ぐ対策をしっかりと講じます。
養生が完了したら、セルフローダーなどの運搬車両でショベルカーなどの重機を現場に搬入し、本格的な解体作業がスタートします。
コンクリートの厚みや鉄筋の有無を確認しながら、重機のアタッチメントを駆使して、駐車場のアスファルトやコンクリートを効率よく砕いていきます。
重機が入らない狭いスペースや、建物の基礎に近いデリケートな部分は、職人が手作業でハンドブレーカーを使い、慎重にハツリ作業を行います。
作業中は散水を行いながらコンクリートを砕くことで、周辺への土埃や粉塵の飛散を最小限に抑える工夫がなされます。
一般的に、車1~2台分程度の駐車場のコンクリート解体であれば、この作業自体は1日から2日程度で完了することが多いです。
4. ガラの搬出と整地(更地化)
コンクリートを細かく砕き終わったら、次はその大量のコンクリートガラを現場から搬出する作業へと移ります。
ショベルカーを使ってダンプカーの荷台にガラを積み込み、産業廃棄物の処理施設へと運搬して、適正な方法で処分を行います。
すべてのガラを搬出し終えたら、デコボコになった地面を平らにする「整地」という作業を行い、土地を綺麗な更地の状態に戻します。
この整地作業をどれくらい丁寧に行ってくれるかによって、その後のリフォーム工事や駐車場の再整備のやりやすさが大きく変わってきます。
次の工程で砂利を敷くのか、新しいコンクリートを打つのかといった用途に合わせて、必要な高さを計算しながら土を均していく熟練の技術が必要です。
地面をローラーなどでしっかりと転圧して固め、見た目にも美しい状態に仕上げることで、解体工事の現場作業は一区切りとなります。
5. 完了確認と支払い
すべての現場作業と重機の搬出が完了したら、業者の担当者と一緒に現地の仕上がりを確認する完了確認(立ち会いチェック)を行います。
コンクリートの破片が不自然に残っていないか、地中埋設物の処理は適切に行われたか、隣の敷地や塀に傷をつけていないかなどを細かくチェックします。
もし気になる点や不備が見つかった場合は、この時点で遠慮なく指摘し、手直しをしてもらうことが重要です。
仕上がりに問題がなく、双方が納得できたら、事前に取り決めていた支払い条件に基づいて、工事代金の支払い手続きを行います。
また、コンクリートガラが適正に処分されたことを証明するマニフェスト(産業廃棄物管理票)の写しを受け取り、大切に保管しておきましょう。
これで駐車場のコンクリート解体工事はすべて無事に完了となり、新しい駐車場造りなどの次のステップへと進むことができます。
コンクリート解体工事で失敗しないための注意点

解体工事は、単に建物を壊すだけでなく、近隣との関係性や法律の遵守など、様々な配慮が必要なデリケートな工事です。
トラブルなくスムーズに工事を終わらせるために、絶対に押さえておくべき3つの注意点について解説します。
騒音・振動・粉塵トラブルを防ぐための近隣配慮
駐車場のコンクリート解体において、最も発生しやすいトラブルが、近隣住民からの騒音・振動・粉塵に対するクレームです。
コンクリートを物理的に破壊する以上、これらを完全にゼロにすることは不可能ですが、対策を怠ればご近所との関係悪化に直結します。
そのため、前述した事前の挨拶回りはもちろんのこと、工事中の適切な養生シートの設置や、こまめな散水による防塵対策が不可欠です。
また、早朝や夜間、日祝日の作業を避け、常識的な時間帯(午前8時から午後5時など)に工事を行うといったスケジュール管理も重要になります。
万が一クレームが入ってしまった場合でも、すぐに作業を止めて誠実に対応してくれる、コミュニケーション能力の高い業者を選ぶことが安心の秘訣です。
近隣配慮を徹底できる業者は、結果的に工事の品質も高く、お客様にストレスを感じさせないスムーズな進行を実現してくれます。
不法投棄リスクを避けるための「マニフェスト」確認
解体工事に伴って発生するコンクリートガラは産業廃棄物にあたるため、処理を委託された業者は法律に従って適正に処分する義務があります。
しかし、残念ながら処分費用を浮かすために、山林や空き地に廃棄物を不法投棄する悪質な業者が後を絶たないのが現状です。
もし委託した業者が不法投棄を行った場合、工事を依頼した施主(発注者)も法的な責任を問われ、トラブルに巻き込まれるリスクがあります。
このような事態を防ぐために重要なのが、産業廃棄物が正しく最終処分場まで運ばれたことを証明する「マニフェスト(産業廃棄物管理票)」の確認です。
契約前に「マニフェストを発行してくれますか?」と尋ね、工事完了後にその控えのコピーをしっかりと受け取って内容を確認するようにしてください。
この質問に対して言葉を濁したり、発行を渋ったりするような業者は、コンプライアンス意識が低く不法投棄のリスクがあるため、絶対に避けるべきです。
追加費用(追加請求)の有無を事前に確認しておく
解体工事でよくあるお金のトラブルが、工事が始まってから「想定外の作業が発生した」として、高額な追加費用を請求されるケースです。
前述の通り、地中から以前の建物の基礎や大きな障害物が出てきた場合などは、物理的に追加費用が発生してしまうのはある程度仕方のないことです。
しかし問題なのは、そのようなリスクがあることを事前に一切説明せず、事後報告でいきなり請求書を突きつけてくる業者の存在です。
これを防ぐためには、見積もりを提示された段階で「この金額から追加費用が発生する可能性はありますか?」と必ず確認することが重要です。
そして、「地中埋設物が出た場合は別途費用がかかります」といった条件を、口頭だけでなく見積書や契約書の書面に明記してもらうようにしましょう。
事前に想定しうるリスクとその際の費用負担について明確にしておくことで、不当な追加請求を防ぎ、予算内での工事を計画通りに進めることができます。
まとめ
今回は、駐車場のコンクリート解体・撤去費用について、相場や計算方法、安く抑えるコツなどを詳しく解説してきました。
解体工事は現地の状況によって金額が大きく変わるため、適切な知識を持ち、信頼できる専門業者に相談することが成功の第一歩です。
この記事で解説した重要なポイントを、以下にまとめました。
- 駐車場の解体費用の相場は1㎡あたり約5,000円〜15,000円程度。
- 総額にはハツリ費、処分費、重機回送費、諸経費が含まれる。
- コンクリートの厚み、重機の搬入可否、地中埋設物の有無で費用が変動する。
- 安く抑えるには、相見積もりを取り、直接専門の業者に依頼することが有効。
- 近隣配慮の徹底やマニフェストの確認など、業者選びは慎重に行う。
正しい相場を把握し、悪徳業者に騙されないよう注意しながら、ご自身の予算と希望に合った最適なリフォームを実現してください。
駐車場コンクリートの解体・リフォームのご相談ははるしお地建へ
福岡市で駐車場のコンクリート解体やリフォームをご検討中の方は、ぜひ「株式会社はるしお地建 リノベーション建築事業部」にご相談ください。
当社は、自社での施工管理を徹底し、これまで培ってきた豊富な知識と確かな技術、そして幅広い職人ネットワークを活かした高い施工管理能力が強みです。
無駄な中間マージンをカットし、地域に密着したスピーディな対応で、お客様に寄り添った適正価格でのご提案をお約束いたします。
現地調査から詳細なお見積りの作成、さらには工事に関するご相談まで、すべて無料で承っておりますので、まずはお気軽にお問い合わせください。
お客様の理想の住まいづくりを、確かな実績とノウハウを持つプロフェッショナルな視点から全力でサポートさせていただきます。
