駐車場のコンクリート工事を検討する際、「工事期間はどれくらいかかるのか」「いつから車を停められるのか」といった疑問を抱える方は非常に多いです。
特に車を通勤やお買い物で毎日使う場合、工事中の駐車場の確保は死活問題になりますよね。
この記事では、駐車場のコンクリート工事期間の目安や、着工から完成までの具体的な流れ、そして福岡市の気候も考慮した養生期間の注意点まで、分かりやすく徹底解説します。
雨天時の対応やよくある質問にもお答えしますので、これを読めば工事に対する不安が解消され、スムーズに計画を進めることができるようになります。

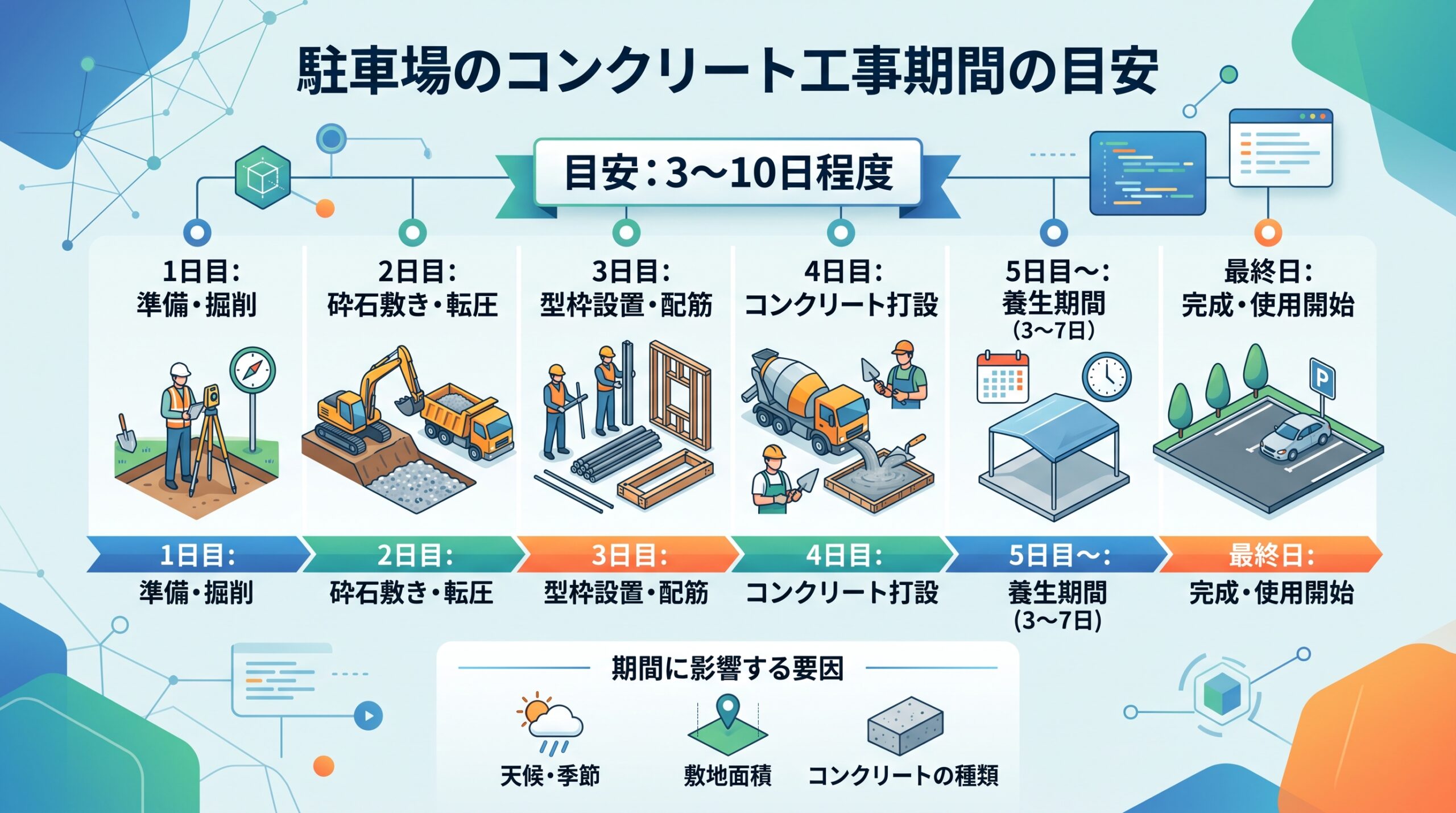

駐車場のコンクリート工事期間の目安は何日?

コンクリート工事全体のスケジュール感と、季節が与える影響について解説します。
全体の工事期間(着工から駐車可能になるまで)
駐車場のコンクリート工事期間は、一般的な車1〜2台分のスペースであれば、着工から実際に車を駐車できるようになるまで約10日から2週間程度が目安となります。
この期間には、地面を掘削する作業から始まり、砕石を敷き詰める地盤固め、そしてコンクリートを流し込む打設作業までの実働期間が含まれます。
実際に職人が作業を行う実働日数は3日から5日程度ですが、その後にコンクリートをしっかりと乾燥させて強度を出すための養生期間が必要になるのが特徴です。
特に駐車場のコンクリートは、数トンの重さがある自動車が乗るため、完全に強度が出るまでしっかりと待つことが長持ちさせるための最大の秘訣と言えます。
天候や敷地の広さ、現在の地盤の状況によっても工事期間は前後するため、余裕を持ったスケジュールを組んで仮駐車場の確保などをしておくことを強くおすすめします。
私たち株式会社はるしお地建では、お客様のライフスタイルに合わせた無理のない工程管理を行い、丁寧で確実な施工をお約束いたします。
季節(気温)によって養生期間が変わる理由
コンクリートは、セメントと水が化学反応を起こすことで硬化していく性質を持っています。そのため、施工する時期の気温によって硬化スピードが大きく変化します。
一般的に、気温が高い夏場は化学反応が早く進むため、コンクリートが固まるまでの養生期間が短くなり、全体の工事期間も短縮される傾向にあります。
逆に気温が低い冬場は、化学反応がゆっくりと進むため、十分な強度を得るまでに時間がかかり、養生期間を長めに確保しなければなりません。
福岡市の気候を例に挙げると、夏場は猛暑日が続くこともあり乾燥が早いですが、急激な乾燥によるひび割れを防ぐための散水養生などの対策が必要になることもあります。
一方、福岡の冬は玄界灘からの冷たい風が吹き込む日もあり、特に朝晩の冷え込みが厳しい時期は、凍結を防ぐための特別なシートを使った養生が欠かせません。
季節ごとの気温や湿度を正確に見極め、最適な養生期間を設定することが、ひび割れのない美しい駐車場のコンクリートを完成させるための重要なポイントです。

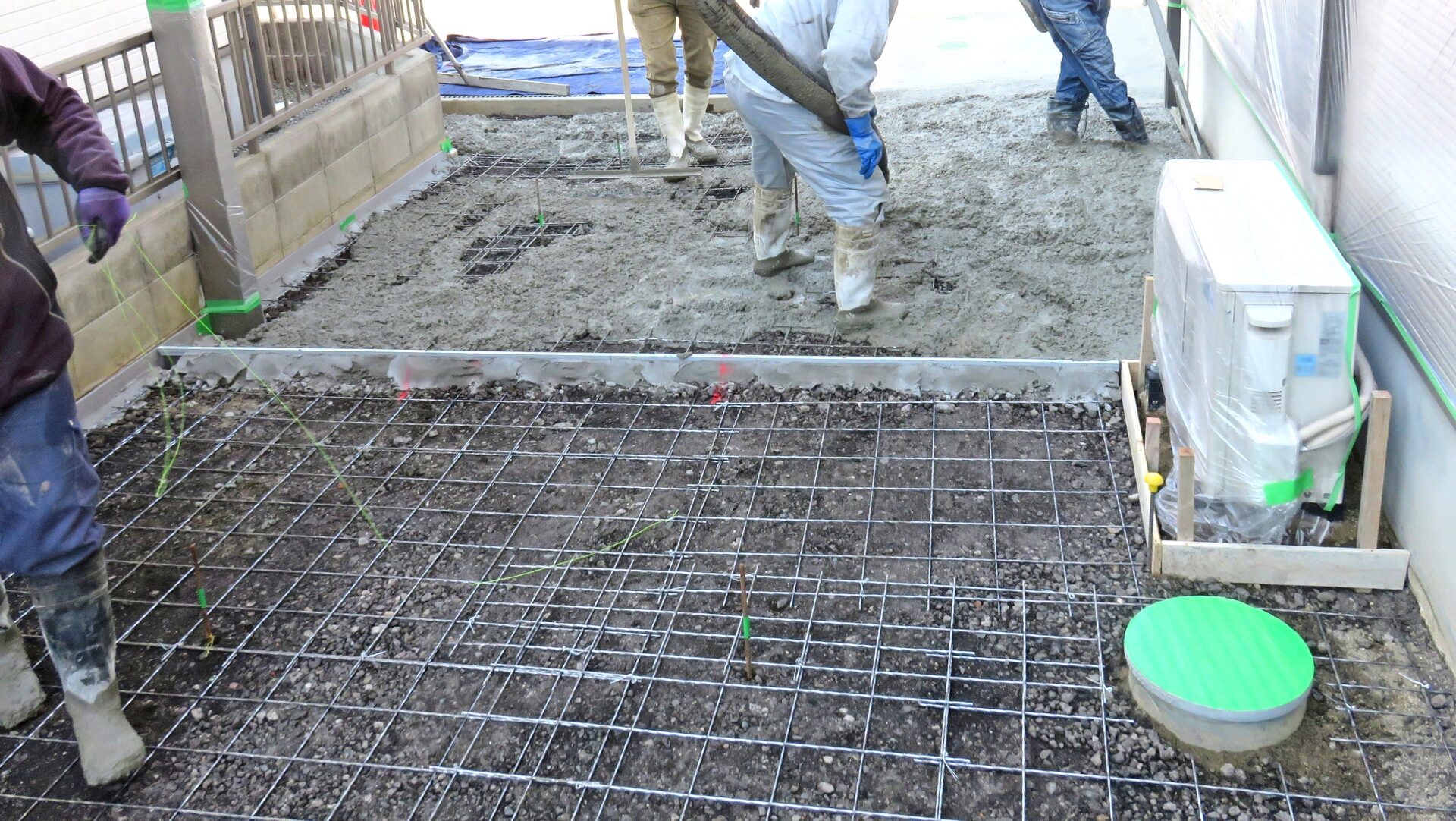

駐車場のコンクリート工事の具体的な流れ・ステップ

駐車場をコンクリートにする際に行われる、着工から完成までの具体的な6つのステップを順番に詳しく解説します。
1. 掘削工事(すきとり)・残土処分
駐車場のコンクリート工事の最初のステップは、現在の地面の土を掘り下げる「掘削工事」です。専門用語では「すきとり」とも呼ばれる重要な基礎作業となります。
コンクリートの厚みは約10センチメートル、その下に敷く砕石の厚みも約10センチメートル必要になるため、合計で約20センチメートルほどの土を掘り下げます。
重機を使って効率よく掘削を進めますが、水道管やガス管などの地中埋設物を破損しないように注意しながら、慎重に作業を進める高度な現場管理能力が求められます。
掘削した土は「残土」として発生します。この残土は敷地内にそのまま残しておくことはできないため、ダンプカーに積み込んで専門の処理施設へと運搬して処分します。
残土処分費は工事費用の中に含まれていることがほとんどですが、土の量によって費用が変動するため、事前の現地調査でしっかりと確認しておく必要があります。
福岡市内の住宅密集地などでは、重機やダンプカーの出入りが難しい場合があり、手作業での掘削が必要になると工事期間が少し長くなることもあります。
2. 砕石敷き・転圧(地盤固め)
土を掘削した後は、地面に「砕石」と呼ばれる細かく砕かれた石を敷き詰めていきます。この作業はコンクリートの基礎となるため非常に重要です。
砕石を敷き詰めたら、転圧機と呼ばれる専用の機械を使って、強い振動を与えながらしっかりと地面を締め固めていきます。
この地盤固めを「転圧」と呼びます。転圧を十分に行わないと、コンクリートを打設した後に地盤が沈下し、ひび割れや陥没の原因になってしまいます。
特に駐車場のコンクリートは車の重みという大きな荷重がかかるため、見えない部分の地盤固めこそが、長く使える駐車場にするための生命線と言っても過言ではありません。
もともと地盤が軟弱な土地や、水はけが悪い土地の場合は、砕石の厚みを増やしたり、地盤改良工事を併用したりと、状況に応じた臨機応変な対応が必要になります。
株式会社はるしお地建では、これまでの豊富な実績と経験に基づき、土地の性質をしっかりと見極めた上で、最適な砕石敷きと転圧作業を徹底管理しています。
3. 伸縮目地の設置・型枠組み
地盤をしっかりと固めた後は、コンクリートを流し込むための枠組みである「型枠」を設置し、同時に「伸縮目地(しんしゅくめじ)」を設けます。
コンクリートは気温の変化によって膨張したり収縮したりする性質があるため、一枚の大きな面積で打設してしまうと、その動きに耐えきれずにひび割れが発生してしまいます。
そこで、あらかじめコンクリートの間に隙間を作り、そこにクッション材を入れることで、ひび割れを防ぐのが伸縮目地の役割です。
一般的な駐車場の場合、車1台分のスペースごとに伸縮目地を入れるのが目安です。目地の代わりにレンガやタマリュウなどの植物を植えてデザイン性を高めることも可能です。
型枠は、コンクリートが所定の形状と厚みになるように木板などでしっかりと固定します。コンクリートの重みで枠が崩れないように頑丈に組み立てます。
この段階で、雨水が道路側に自然と流れるように「水勾配」と呼ばれるわずかな傾斜を緻密に計算して設定することが、水たまりのない駐車場にするためのポイントです。
4. ワイヤーメッシュ(鉄筋)の敷設
型枠と目地の設置が完了したら、次に「ワイヤーメッシュ」と呼ばれる鉄筋の網を敷き詰めていきます。これはコンクリートの強度を飛躍的に高めるための必須アイテムです。
コンクリートは上から押しつぶされる圧縮の力には非常に強い反面、引っ張られる力には弱いという弱点を持っています。
ワイヤーメッシュをコンクリートの中に入れることで、この引っ張られる力を鉄筋が負担し、車の乗り入れによる大きな荷重にも耐えられる頑丈な駐車場になります。
ワイヤーメッシュを敷く際に最も重要なのは、地面に直接置くのではなく「サイコロ」と呼ばれる小さなブロックを使って、少し浮かせて設置することです。
これにより、ワイヤーメッシュがコンクリートの厚みのちょうど真ん中あたりに配置され、鉄筋がしっかりとコンクリートに包み込まれて最大の強度を発揮するようになります。
手抜き工事ではこのスペーサーを使わずに直接地面に置いてしまうことがあり、そうすると後々ひび割れの原因になるため、確実な施工管理が求められる工程です。
5. コンクリートの打設・表面仕上げ
ここまでの準備がすべて整ったら、いよいよミキサー車を呼んで生コンクリートを流し込む「打設(だせつ)」作業に移ります。工事のハイライトとも言える工程です。
コンクリートは時間が経つと固まってしまうため、打設作業は時間との勝負になります。職人たちがチームワーク良く、手早くかつ均等にコンクリートを流し広げていきます。
流し込んだ後は、トンボなどの道具を使って表面を平らに均し、さらにコテを使って綺麗に仕上げていきます。この表面仕上げにはいくつかの種類があります。
一般的なのは「金コテ仕上げ」と「刷毛引き(はけびき)仕上げ」です。金コテ仕上げは表面をツルツルに美しく仕上げる方法ですが、雨の日は滑りやすくなるというデメリットもあります。
一方、刷毛引き仕上げは、コンクリートが固まる前に表面に細かな筋を付ける方法で、滑り止め効果が高いため、勾配のある駐車場などでおすすめです。
どの仕上げ方法を選ぶかは、駐車場の用途やデザインの好みによって異なりますが、私たちはお客様のご要望を丁寧にヒアリングし、最適な仕上げ方法をご提案いたします。
6. 養生(乾燥)と型枠外し
コンクリートの打設と表面仕上げが終わったら、コンクリートがしっかりと固まって強度が出るまで待つ「養生(ようじょう)」という期間に入ります。
養生期間中は、急激な乾燥や雨、雪、そして不意の立ち入りからコンクリートを守るために、ブルーシートで覆ったり、周囲にカラーコーンを置いて立ち入り禁止にしたりします。
コンクリートはただ乾いているのではなく、水とセメントの化学反応によって徐々に強度を増していくため、この養生期間を焦らずにしっかりと確保することが非常に重要です。
季節や気温によって異なりますが、数日から1週間程度経過し、コンクリートが十分な強度に達したと判断された段階で、周囲の型枠を外す作業を行います。
型枠を外した後、目地の部分を整えたり、周囲の土を綺麗に埋め戻したりする仕上げの清掃作業を行い、ようやく駐車場のコンクリート工事がすべて完了となります。
株式会社はるしお地建の専門スタッフが、細部まで責任を持って現場の仕上がりを確認し、お客様に美しく頑丈な駐車場をお引き渡しいたします。

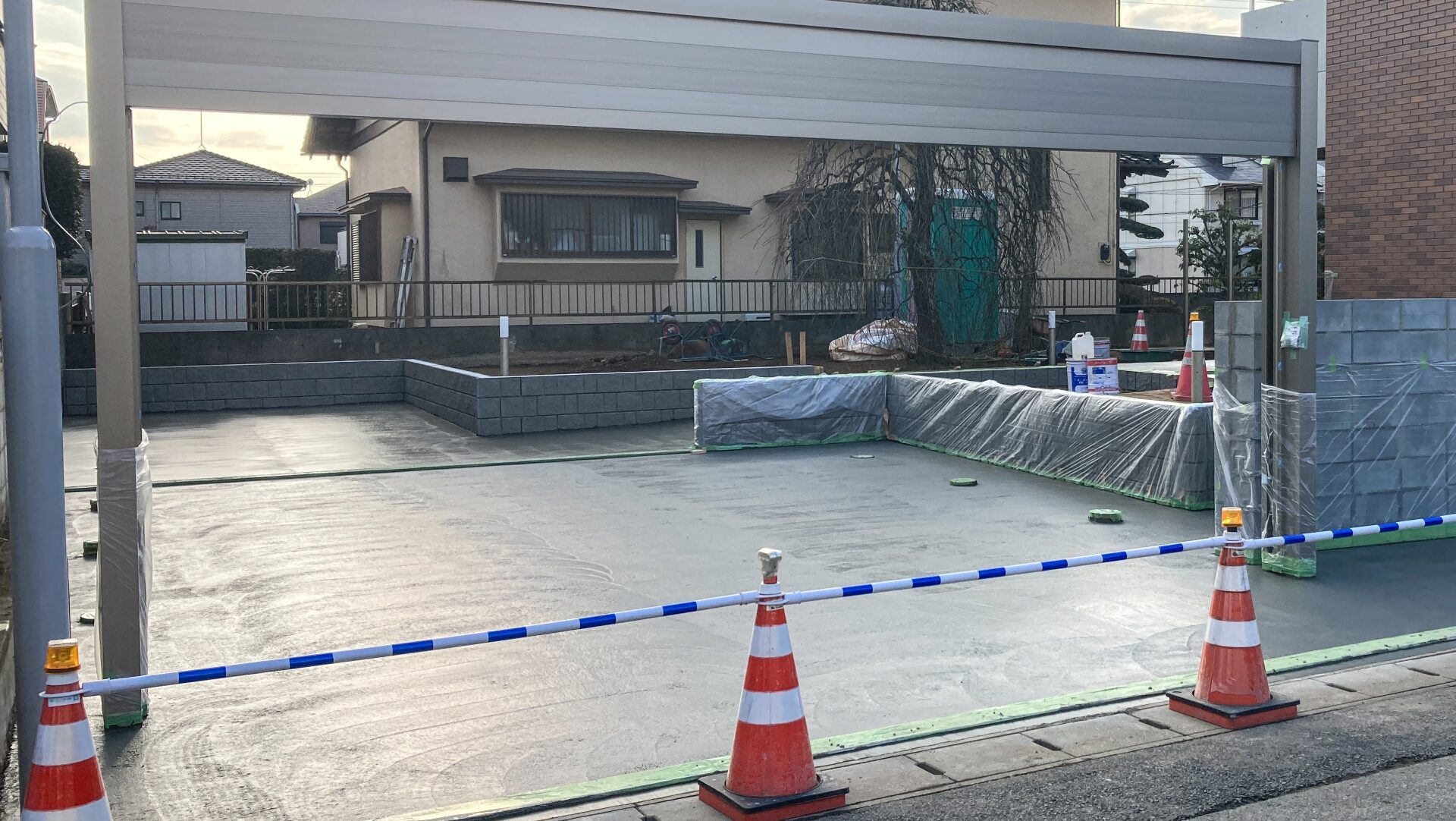

コンクリートの養生期間とは?いつから車を駐車できる?

コンクリート工事において最も質問が多い、養生期間の目安と、その間に気をつけるべき注意点について解説します。
車が駐車できるようになるまでの目安日数
コンクリート打設後、実際に車を駐車できるようになるまでの目安日数は、夏場であれば約5日から7日程度、冬場であれば約7日から10日程度が一般的です。
駐車場には数トンもの重さがある自動車が乗り入れるため、コンクリートが内部までしっかりと硬化し、設計上の強度に達するまで待つ必要があります。
表面が白く乾いて硬くなっているように見えても、内部はまだ化学反応の途中で強度が不十分な場合があり、早すぎる駐車は深刻なひび割れや陥没を引き起こす原因となります。
春や秋といった気候の良い時期であれば、おおむね1週間を目安に考えておけば問題ありませんが、その日の天候や湿度によっても状況は大きく変化します。
工事を担当する施工管理者が、コンクリートの硬化状態をプロの目で見極め、確実に車を停めても大丈夫な日を事前にお客様にお伝えいたします。
万が一、指示された日よりも前に無理に車を停めてしまいコンクリートが割れてしまった場合、補修に多大な費用がかかるため、焦らずに待つことが大切です。
人が歩けるようになるまでの目安日数
自動車を駐車するのとは異なり、人が歩くだけであれば、コンクリートにかかる荷重は格段に小さいため、比較的早い段階で立ち入ることが可能になります。
一般的には、コンクリートを打設した翌日の夕方、あるいは中2日ほど経過すれば、大人が歩いても足跡がついたり凹んだりすることはなくなります。
ただし、これも季節や気温に大きく左右されます。真夏であれば翌日には表面が硬くなりますが、真冬の場合は2日以上待つ必要があることも珍しくありません。
また、歩けるようになったからといって、自転車やバイクを乗り入れたり、重い荷物を引きずったりするのは、表面を傷つける恐れがあるため絶対に避けてください。
玄関へのアプローチを兼ねている駐車場の場合、生活動線としてどうしても歩く必要があるかもしれませんが、施工業者の指示に従い、慎重に行動するようにお願いいたします。
株式会社はるしお地建では、お客様の日常生活への影響を最小限に抑えるため、歩行用の仮設の通路を確保するなどの細やかな配慮を行いながら施工を進めます。
養生期間中に気をつけるべきこと・NG行動
コンクリートの養生期間中は、美しく頑丈な駐車場を完成させるための非常にデリケートな時期です。そのため、いくつか気をつけるべきNG行動があります。
最も注意すべきは、まだ固まりきっていないコンクリートの上に立ち入ってしまうことです。足跡が残ってしまうと、綺麗に直すためには大掛かりな補修が必要になります。
ペットを飼っているご家庭では、犬や猫が誤って足跡をつけてしまうケースが非常に多いため、しっかりとフェンスやネットで囲うなどの対策を施すことが重要です。
また、養生期間中に水を大量に撒いたり、洗車を行ったりするのも避けてください。表面のセメント成分が流されてしまい、強度低下や色ムラの原因になってしまいます。
さらに、落ち葉やゴミが風で飛んできて表面に付着したまま固まってしまうこともあるため、強風が予想される日は事前にシートで覆うなどの予防策が必要です。
福岡市のような都市部では、近隣の工事車両の振動などが影響を与えることもゼロではないため、経験豊富な施工管理者によるこまめな現場チェックが安心に繋がります。

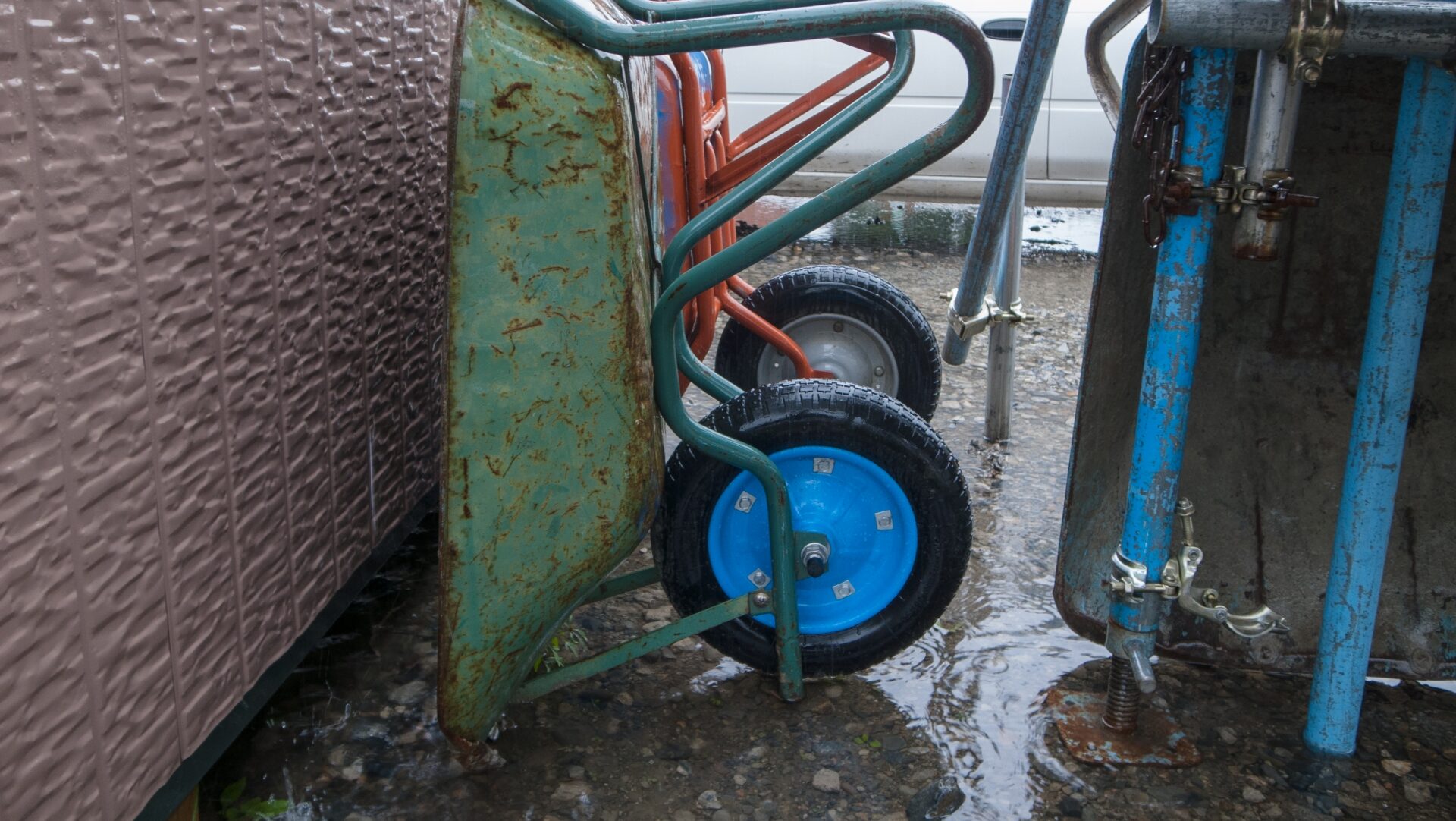

雨天時のコンクリート工事はどうなる?影響と対応

コンクリート工事の大敵とも言える「雨」。雨が降った際の工事の進め方や、品質への影響について詳しく解説します。
コンクリート打設「前」に雨が降った場合
掘削や砕石敷きが終わり、あとはコンクリートを流し込むだけという「打設前」に雨が降ってしまった場合、原則としてその日の打設工事は延期となります。
なぜなら、型枠の中や砕石の上に水たまりができている状態でコンクリートを流し込むと、コンクリートの水分量が計画よりも多くなってしまうからです。
コンクリートは、水とセメントの絶妙な配合比率によって設計通りの強度を発揮するように作られているため、余分な雨水が混ざることは品質低下の最大の要因となります。
そのため、雨が上がった後も、型枠内の水たまりが完全に引き、適切な状態に戻るのを待ってから改めて打設作業の日程を調整し直すことになります。
もちろん、少々の小雨程度であれば、シートを張るなどの対策をして決行することもありますが、基本的には品質を最優先に考え、無理な施工は行いません。
お客様には急な日程変更でご迷惑をおかけすることになりますが、一生モノの頑丈な駐車場を造るための苦渋の決断であることをご理解いただければ幸いです。
コンクリート打設「中」に雨が降った場合(中止の判断基準)
コンクリートをミキサー車から流し込み、表面を均している「打設作業中」に突然雨が降ってきた場合は、現場の職人と施工管理者にとって最も難しい判断が迫られます。
ぽつぽつとした小雨程度であれば、作業を急いで進めながら、表面に雨粒の跡がつかないようにブルーシートなどを被せて保護し、そのまま工事を完了させるケースが多いです。
しかし、土砂降りのような強い雨が降ってきた場合は、コンクリートの表面のセメントペーストが雨で洗い流されてしまい、砂や砂利がむき出しになってしまいます。
こうなると、表面の見た目が著しく悪くなるだけでなく、強度も大幅に低下してしまうため、直ちに作業を中断し、雨を防ぐための強力な養生を行う必要があります。
もし被害が甚大な場合は、後日表面を削り取って補修材を塗布したり、最悪の場合はコンクリートを一旦壊してやり直したりする大掛かりな手直しが必要になることもあります。
株式会社はるしお地建では、事前に詳細な気象予測データを確認し、少しでも強い雨が降るリスクがある日は、あらかじめ打設を延期する慎重な工程管理を徹底しています。
コンクリート打設「後(養生中)」に雨が降った場合
実は、コンクリートの打設が完全に終わり、表面がある程度硬化した「後」に雨が降る分には、コンクリートの品質に悪影響を与えることはほとんどありません。
むしろ、コンクリートはセメントと水の化学反応によって固まるため、適度な水分が供給されることは、急激な乾燥によるひび割れを防ぐという意味でプラスに働くことさえあります。
専門用語で「湿潤養生」と呼びますが、夏場の直射日光が厳しい時期などは、あえてコンクリートの表面に散水をして水分を保つ作業を行うこともあるほどです。
ただし、打設直後でまだ表面が柔らかい状態の時に強い雨が当たると、雨だれの跡が残ってしまうため、初期段階ではシートでしっかりと覆って保護することが必須です。
したがって、「明日は雨予報だから、今日打設したコンクリートがダメになってしまうのでは」と過度に心配する必要はなく、適切な初期養生がされていれば問題ありません。
現場を管理する責任者が、打設からの経過時間と雨の強さを総合的に判断し、適切なシート養生を行うことで、天候に左右されない確実な品質をお約束いたします。
雨天による工期延長や追加費用の有無について
コンクリート工事において、雨天による作業の延期は決して珍しいことではありません。梅雨の時期や秋の長雨の季節は、予定通りに進まないことの方が多いと言えます。
雨天が理由でコンクリートの打設日が延期となり、結果的に全体の工事期間が数日から1週間程度延長されてしまうことは、事前にある程度想定しておく必要があります。
ここで多くのお客様が心配されるのが、「工期が延びたことによって、追加の費用を請求されるのではないか」という点ですが、一般的には雨天延期による追加費用は発生しません。
良心的な施工業者であれば、天候による工期の遅れは自然不可抗力としてあらかじめ見積もりのリスク内に含めており、お客様に金銭的な負担を強いることはありません。
ただし、工期が延びることで、お客様自身が借りている仮駐車場のレンタル期間を延長しなければならず、それに伴う駐車場代はお客様のご負担となるケースがほとんどです。
私たち株式会社はるしお地建では、最初のお見積り段階で雨天時のリスクや工期延長の可能性について丁寧にご説明し、納得いただいた上で安心して工事をお任せいただいております。
駐車場のコンクリート工事に関するよくある質問

駐車場のコンクリート工事をご検討中のお客様から、よく寄せられる疑問や質問に専門家の視点から回答します。
夏と冬で工事期間や仕上がりに違いはある?
駐車場のコンクリート工事は、気温の影響を大きく受けるため、夏と冬では工事期間や仕上がりの注意点に明確な違いが存在します。
夏場は気温が高いためコンクリートの硬化が早く、養生期間が短くて済むため、全体の工事期間を短縮できるという大きなメリットがあります。
しかし、硬化が早すぎることで表面が急激に乾燥し、「プラスチック収縮ひび割れ」と呼ばれる細かなひびが入りやすくなるため、散水などの丁寧な養生が欠かせません。
一方、冬場は気温が低いためコンクリートが固まるまでに時間がかかり、夏場に比べて養生期間を長く設定する必要があるため、工事期間は長引きがちになります。
特に福岡市でも氷点下になるような厳しい寒さの朝は、コンクリート内の水分が凍結して強度が著しく低下するのを防ぐため、防寒シートによる厳重な保温養生が必要です。
株式会社はるしお地建では、四季折々の気候変動に合わせた最適なコンクリートの配合や養生方法を選択できる、高度な施工管理能力を有しています。
工事期間中、自分の車はどこに停めておけばいい?
駐車場のコンクリート工事期間中における最大の課題は、お客様の車を停めておく「仮駐車場の確保」です。工事中は当然ながらご自宅の駐車場は使用できません。
着工からコンクリートが完全に固まって車を停められるようになるまで、およそ2週間前後は別の場所に車を移動していただく必要があります。
最も一般的な解決策は、ご自宅の近くにある月極駐車場やコインパーキングを一時的に借りていただくことです。この費用は基本的にお客様のご負担となります。
もしご近所の方で、駐車場が空いているという方がいらっしゃれば、事情を説明して一時的に貸してもらうように交渉するのも一つの手段です。
敷地が非常に広く、工事をする場所以外に駐車スペースを確保できる場合は問題ありませんが、限られた敷地の場合は事前の計画的な手配が不可欠になります。
私たちはお客様との綿密な打ち合わせの中で、仮駐車場の確保に関するアドバイスや、近隣へのご挨拶回りなどを通じて、スムーズに工事期間を過ごせるようサポートいたします。
コンクリートのひび割れを防ぐためにできることは?
コンクリートの性質上、ひび割れを完全にゼロにすることは非常に困難ですが、適切な設計と施工を行うことで、その発生リスクを大幅に減らすことは可能です。
ひび割れを防ぐための最大のポイントは、前述した通り「伸縮目地」を適切な間隔でしっかりと設置し、コンクリートの膨張・収縮の逃げ道を作ってあげることです。
また、コンクリートの中に「ワイヤーメッシュ」を正しい高さで正確に配置することで、引っ張りに対する強度を高め、ひび割れが広がるのを防ぐことができます。
さらに、打設後の「養生」も極めて重要です。急激な乾燥や温度変化を与えないように、シートで覆ったり散水を行ったりして、ゆっくりと確実に硬化させることが肝心です。
業者選びの段階で、安さだけで選ぶのではなく、砕石の厚みやワイヤーメッシュの使用などを省かない、正しい施工手順を守る信頼できる管理会社を選ぶことが根本的な対策となります。
株式会社はるしお地建の強みである、高い知識と経験に基づいた妥協のない施工管理によって、長年にわたり美しく頑丈な駐車場を保つための高品質な工事をご提供いたします。
まとめ
- 駐車場のコンクリート工事期間は、着工から駐車可能になるまで約10日〜2週間が目安。
- 気温が高い夏は養生期間が短く、気温が低い冬は長くなるなど、季節によって工期が変動する。
- 工事は「掘削・残土処分」「砕石・転圧」「型枠・目地」「ワイヤーメッシュ」「打設」「養生」の6ステップで進む。
- 車を駐車できるのは夏で5日程度、冬で7日程度経過してから。人が歩くのは翌日夕方以降が目安。
- 打設前の雨は延期、打設中の強い雨は中止。打設後の適度な雨は品質に悪影響を及ぼさない。
- 雨天による工期延長で追加の工事費用は発生しないが、仮駐車場代の延長費用には注意が必要。
駐車場のコンクリート工事は、見えない基礎部分の作り込みや、天候・気温に合わせた緻密なスケジュール管理が品質を大きく左右します。費用や工期に関するご不安がある方は、ぜひ一度プロにご相談ください。
株式会社はるしお地建のリノベーション建築事業部では、これまでに培ってきた確かな技術と豊富な実績、そして独自のネットワークを活かした高い施工管理能力で、お客様のご要望にお応えします。
「うちの駐車場だと工期はどれくらい?」「費用はいくらかかるの?」といったご相談から、現地調査、お見積りの作成まで、すべて無料で承っております。
失敗しない外構・駐車場工事をご希望の方は、ぜひお気軽に当社のお問い合わせフォームよりご連絡ください。専門スタッフが親身になってサポートさせていただきます!
